• 024 675 10 48
  • info@vankesselgroep.nl
  • Onderwijs
  • Zorg
  • Wonen
  • Werken
Artikel directievoeringArtikel directievoeringArtikel directievoeringArtikel directievoering
  • Huisvesting van morgen
    • Efficiënter ruimtegebruik
      • Kan ik mijn ruimte efficiënter benutten?
      • Kan ik op mijn perceel nog uitbreiden?
      • Wanneer functioneren medewerkers optimaal?
    • Exploitatielasten verlagen
      • Hoe kan ik mijn exploitatielasten verlagen?
      • Wanneer verbruiken mijn installaties energie?
      • Wilt u besparen op huisvestingskosten?
      • Zijn exploitatielasten begroot in het ontwerp?
    • Levensduur verlengen
      • Hoe geef ik mijn pand een andere bestemming?
      • Kan ik mijn gebouw anders bestemmen?
      • Voldoet mijn pand aan de huidige wetgeving?
  • Diensten en disciplines
  • Projecten
  • Over ons
    • Visie en missie
    • Team
    • Bedrijven Van Kessel Groep
    • Carrière bij de Van Kessel Groep
      • Vacatures
      • Stage
      • Open sollicitatie
  • Nieuws
  • Contact
✕
Published by user at juli 10, 2015
Categories
  • vkg-nieuws
  • vkj-nieuws
  • Datejuli 10, 2015

Wanneer een project is aanbesteed en er partijen gecontracteerd zijn voor de uitvoering, wil de opdrachtgever er zeker van zijn dat het werk conform bestek uitgevoerd wordt. Wij nemen deze directievoering graag over, waarbij de coördinatie en controle van het uitvoeringsproces in onze handen ligt.

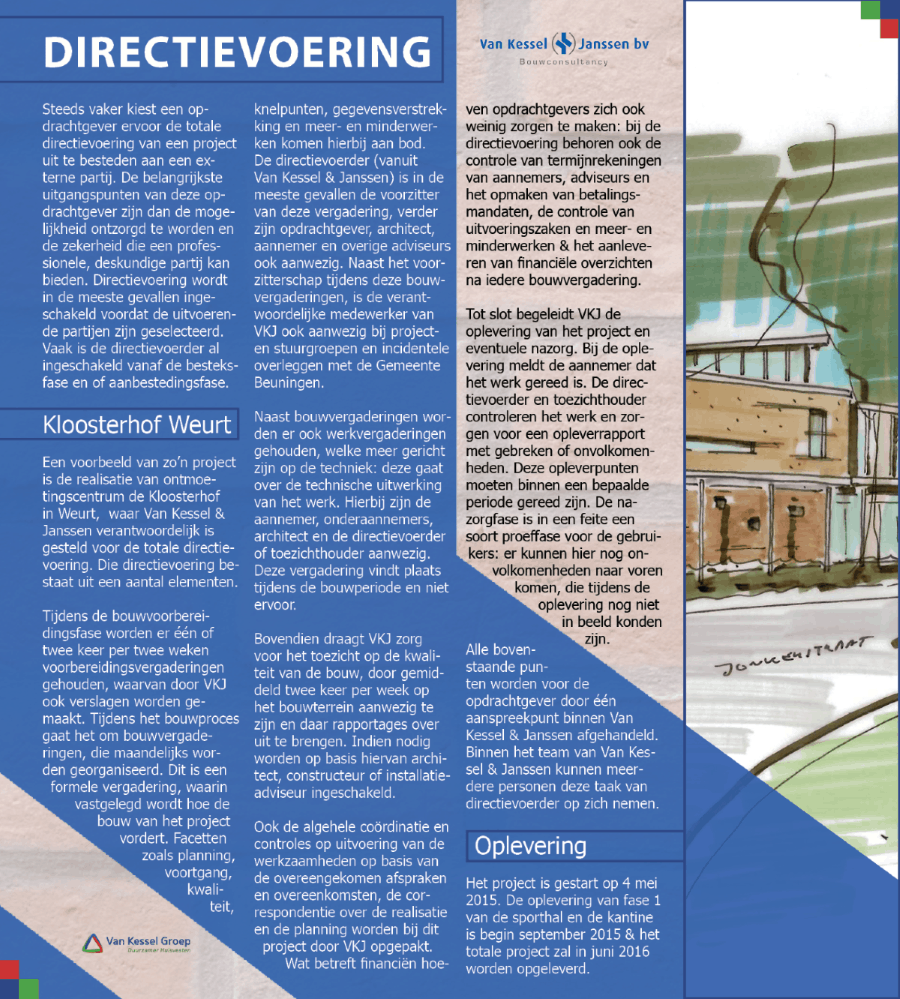

Artikel directievoering

Bezoekadres

Schoenaker 10
6641 SZ Beuningen

Contact

T: (024) 675 10 48
E: info@vankesselgroep.nl

DNR
Disclaimer

Eigendom van De Van Kessel Groep | gemaakt door Premium Online - Privacybeleid
    • Onderwijs
    • Zorg
    • Wonen
    • Werken
    We gebruiken cookies om ervoor te zorgen dat we je de best mogelijke ervaring op onze website kunnen aanbieden. Als je doorgaat met het gebruiken van de site, gaan we er vanuit dat je ermee instemt.Accepteren
